ca. 16.000 m²
bauzeit berlin

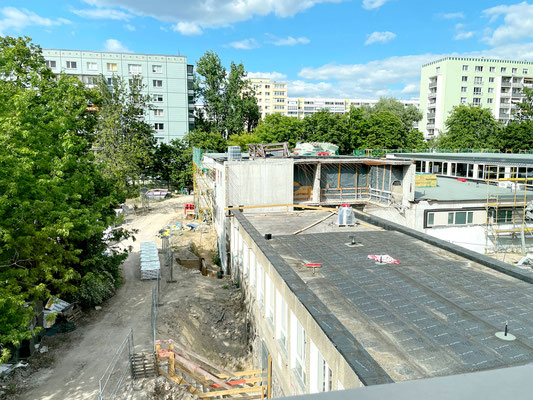

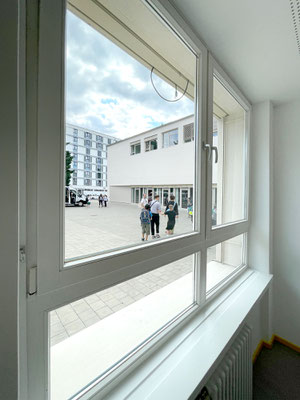

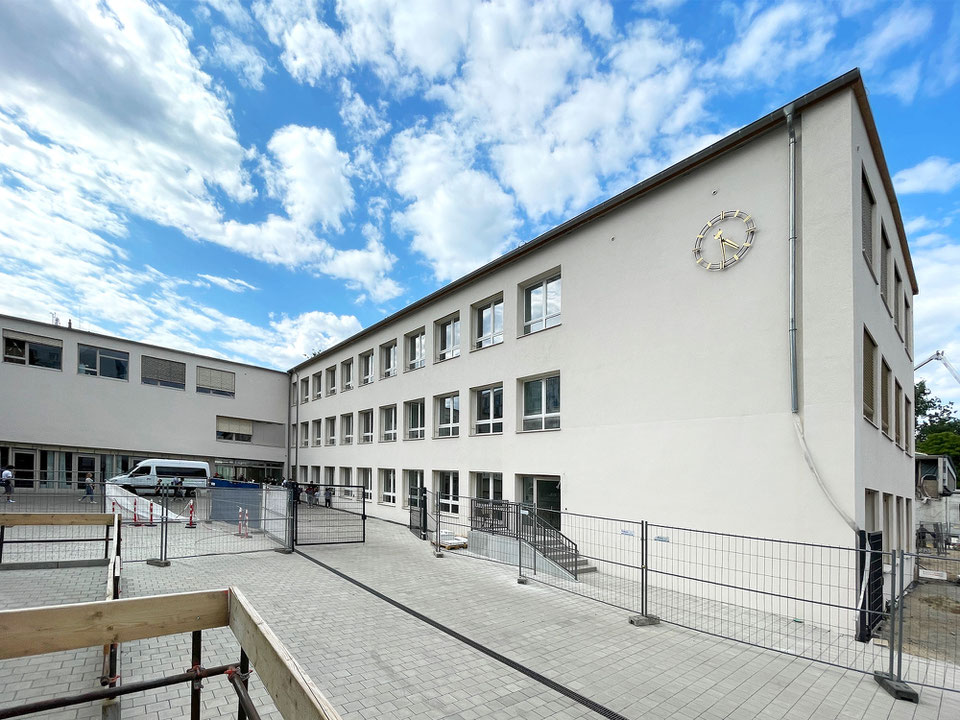

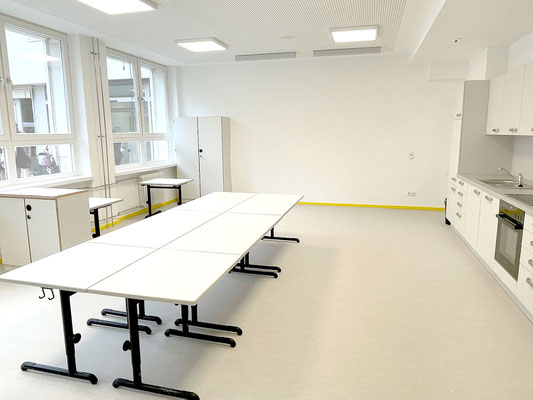

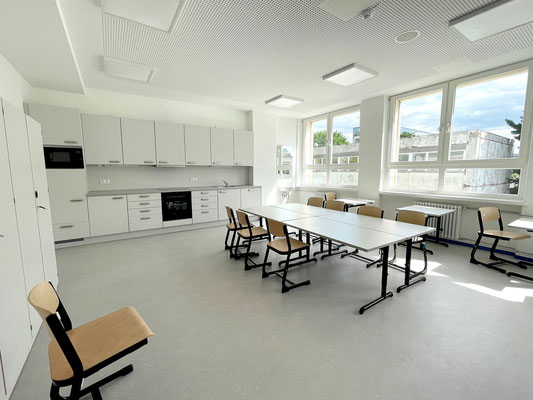

Ein erfolgreicher Meilenstein war die Übergabe des Schulkomplexes Bauteil 2 auf der Ostseite des Ostflügels. Hier befinden sich nun 24 Klassenräume, die Anfang Mai in Betrieb genommen werden konnten.
Gleichzeitig wurden kleine Sanierungsmaßnahmen am hinteren Anbaubauteil E durchgeführt. Eine punktuelle Schadstoffuntersuchung wurde bewerkstelligt, um festzustellen, welche Bereiche neu gebaut oder saniert werden müssen.

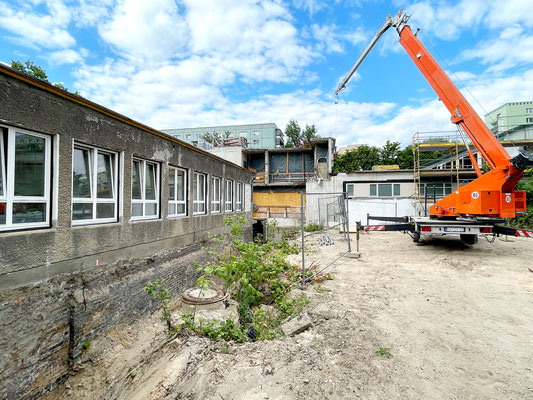

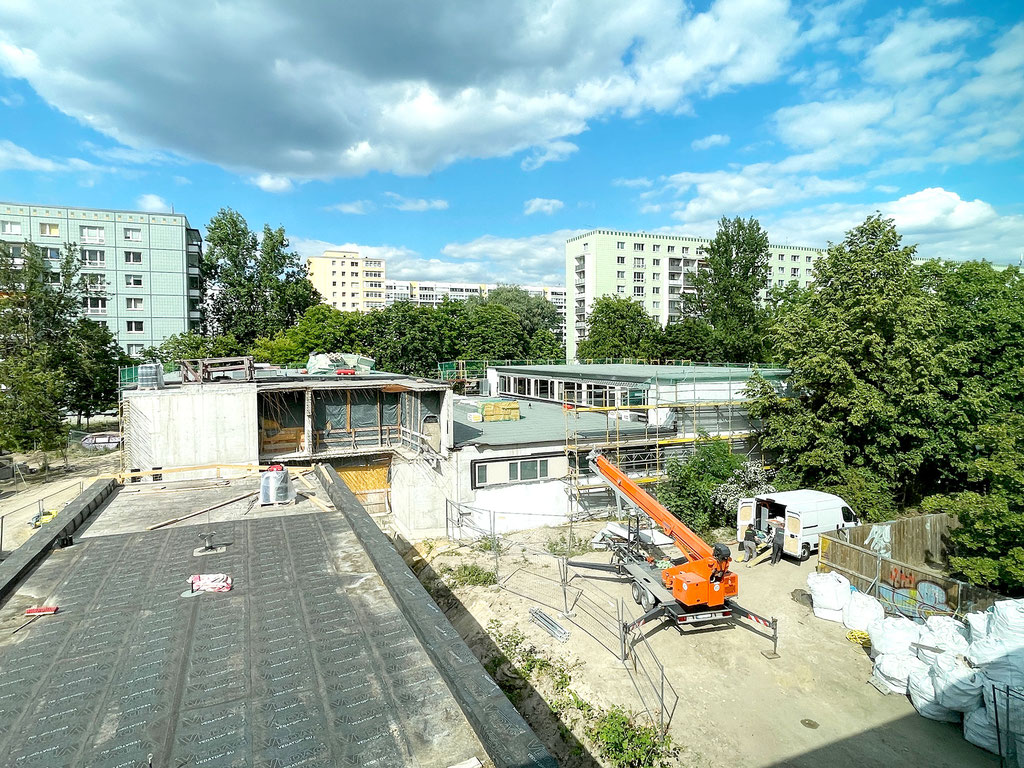

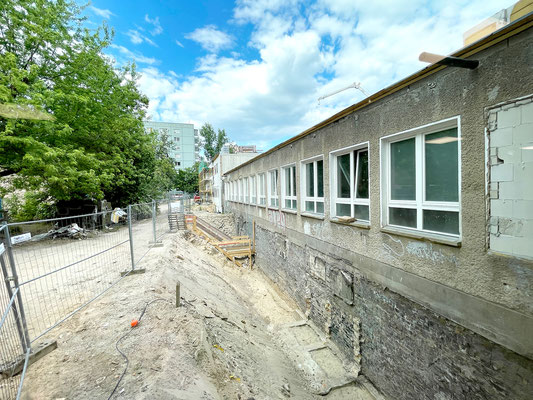

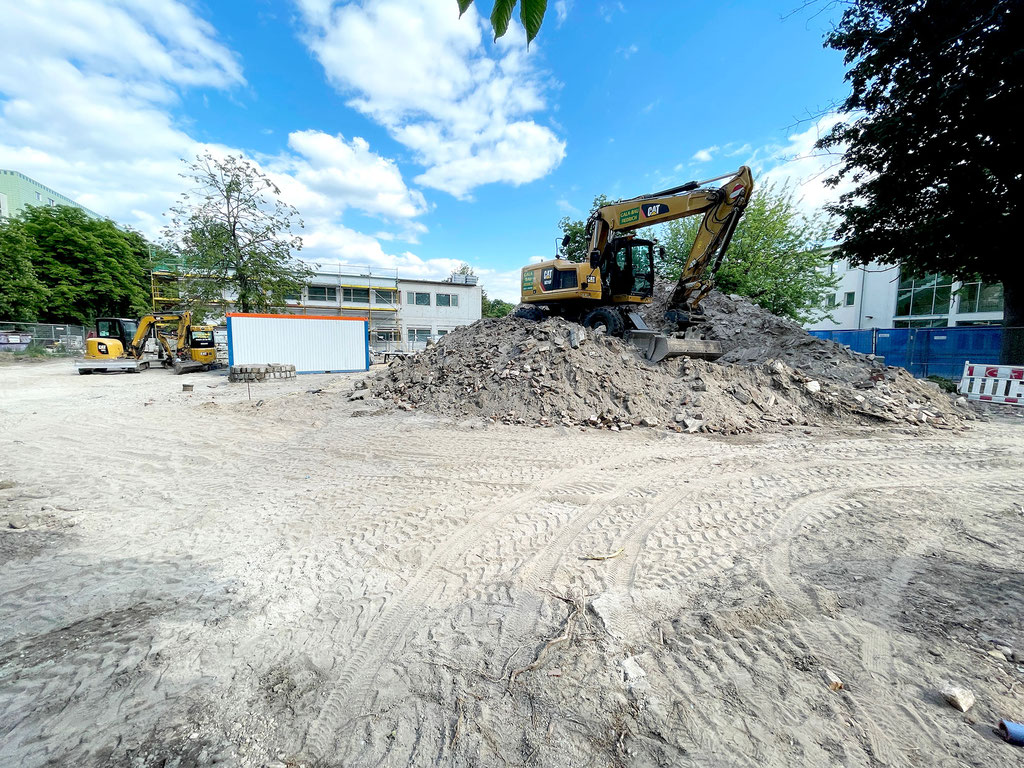

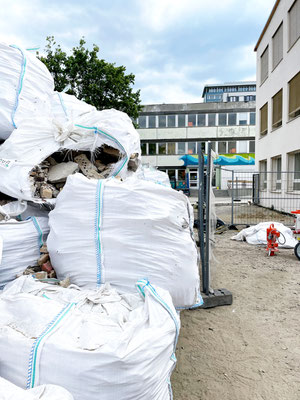

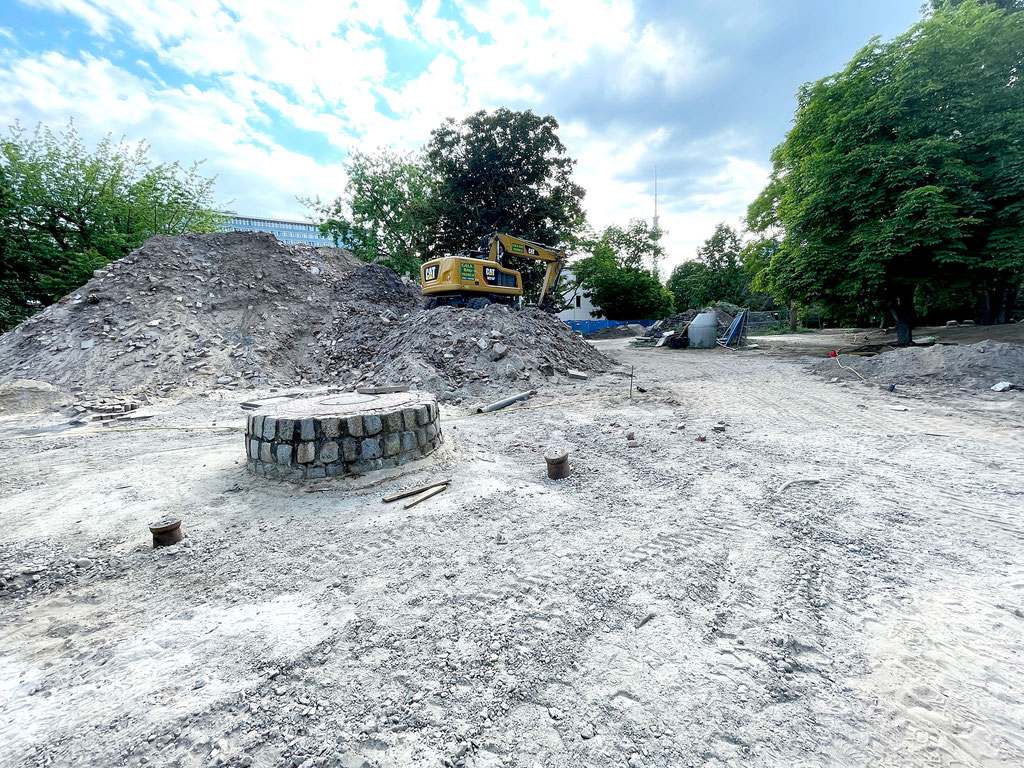

Bei dem geplanten Anbau kam es zu unerwarteten Schadstofffunden, die eine umfassende Sanierung erforderlich machten. Das führte dazu, dass der Baubereich bis zu einer Tiefe von 4 Metern komplett ausgegraben werden musste. Derzeit wird eine Schadstoffsanierung der Außenwände durchgeführt und die Bodenplatte statisch überarbeitet. Diese unvorhergesehenen Maßnahmen gleichen einem Neubau und erfordern zusätzliche Zeit und Ressourcen.

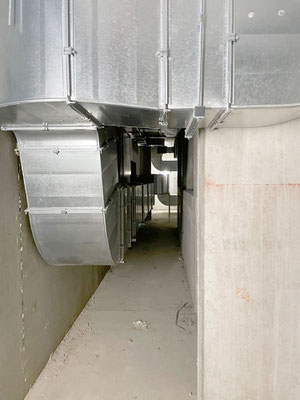

Im Außenbereich des Quergebäudes wurden spezielle Träger verbaut, um das Erdreich rechts vor der Baugrube zu schützen. Diese Träger haben eine Tiefe von 6 Metern und sorgen dafür, dass ein alter Abwasserkanal aus dem Jahr 1864, der zwischen Spandau und Berlin-Weißensee verläuft und immer noch in Betrieb ist, nicht zusammenstürzt. Dieser Kanal wird von uns aktiv geschützt. Des Weiteren wird hier ein Treppenhaus eingebaut. Die Vorbereitungen für den Treppenhausteil haben viel Zeit in Anspruch genommen, darunter Dokumentationen, Kamerabefahrungen, statische Ertüchtigungen und Zusatzgutachten, um Betonlagern und den Einsatz von schwerem Gerät und Kränen zu ermöglichen.

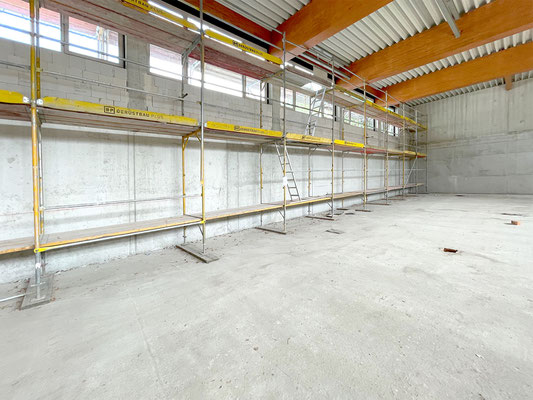

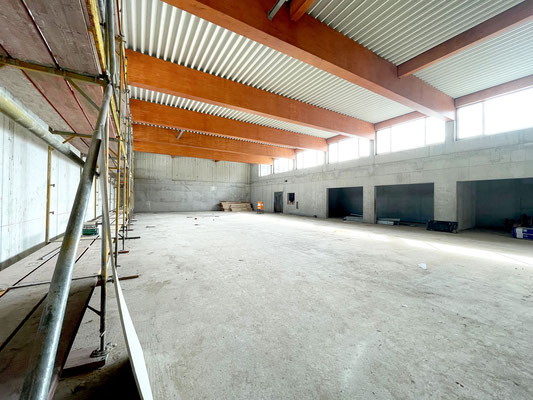

In der Turnhalle haben wir die Hallenbinder saniert und teilweise neues Holz eingezogen. Auch Risse wurden professionell instand gesetzt und die Oberflächenbeschichtung erneuert. Die gesamte Turnhalle erstrahlt zudem in einer neuen Außenbekleidung. Das Wärmeverbundsystem ist bereits fertiggestellt und die Dachflächen wurden erfolgreich gedämmt.

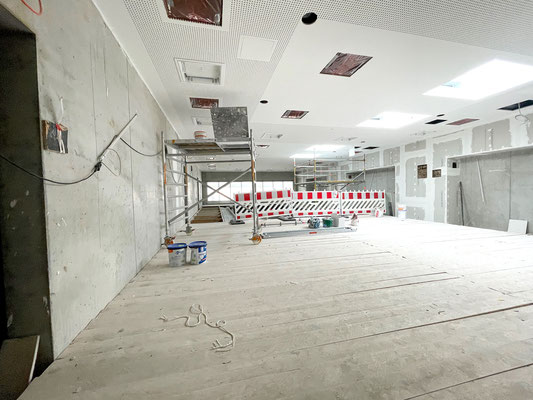

Im Schwimmbadbereich haben wir erfolgreich eine wasserfeste Akustikdecke eingebaut. Diese Decke beinhaltet nicht nur die erforderlichen Technik-Komponenten wie Lüftung, Lautsprecher und Beleuchtung, sondern schafft auch eine angenehme akustische Atmosphäre im Raum. Darüber hinaus wurden die Seitenwände des Schwimmbeckens und die Technik-Komponenten erfolgreich installiert. Lediglich der Hub-Boden fehlt noch. Dieser spezielle doppelte Boden ermöglicht es, den Bodenbereich je nach Bedarf anzuheben oder abzusenken.

Im Galabau-Bereich legen wir großen Wert auf den Schutz der Bäume. Deshalb haben wir eine baubiologische Zusatzbetreuung hinzugezogen, um sicherzustellen, dass die grüne Oase der Schule erhalten bleibt. Wir haben die Bäume intensiv gewässert und einen Baumgutachter beauftragt, um eine Bodenanalyse durchzuführen und die beiden Buchen zu retten. Leider war eine der Buchen nicht mehr zu retten. Zusätzlich zu den Baumpflegemaßnahmen wird ein Scooterpark, ein Pausenhof, eine Tischtennispaltte und eine Snoezelen-Ecke mit Sitzgelegenheiten entstehen.

Immer wieder Überraschungen: Gestern wurden während der laufenden Arbeiten Fliegenbomben entdeckt, was zu einer unmittelbaren Unterbrechung führte.
Die örtlichen Behörden wurden informiert, und Experten für die Entschärfung wurden hinzugezogen. Nach erfolgreicher Entschärfung wurden die Bauarbeiten wieder aufgenommen. Wir danken allen Beteiligten für ihre schnelle Reaktion und ihren Einsatz. Die Bauarbeiten laufen nun wie geplant weiter.
Wir sind stolz auf den bisherigen Fortschritt an der Charlotte-Pfeffer-Schule und möchten uns bei allen beteiligten Teams, Fachleuten und Unterstützern bedanken. Die Arbeiten gehen weiter voran, und wir sind zuversichtlich, dass die Schule in naher Zukunft über modernisierte Einrichtungen und Außenanlagen verfügen wird.
